اهمیت دستورالعمل جوشکاری (WPS)
مقدمه
جوشکاری فرآیندی اساسی در صنایع مختلفی مانند: ساخت و ساز، تولید، انرژی و هوافضا است. کیفیت جوشها میتواند تأثیر قابلتوجهی بر یکپارچگی ساختاری، ایمنی و دوام هر پروژهای داشته باشد. برای اطمینان از انجام صحیح جوشکاری و رعایت استانداردهای لازم، از دستورالعمل جوشکاری (Welding Procedure Specification) یا (WPS) استفاده میشود. بکار گیری این دستورالعمل، برای حفظ ثبات، اطمینان از انطباق با مقررات صنعتی و بهبود کیفیت کلی جوشها حیاتی می باشد. این مقاله به بررسی اهمیت دستورالعمل جوشکاری در تضمین کیفیت پروژههای جوشکاری میپردازد.
فهرست مطالب :
معرفی دستورالعمل جوشکاری (WPS)
دستورالعمل جوشکاری (WPS) سندی رسمی است که دستورالعملهای دقیقی در مورد نحوه انجام یک عملیات جوشکاری خاص ارائه میدهد. این سند به عنوان راهنمای فنی برای جوشکاران عمل میکند و فرآیندها، مواد و پارامترهای موردنیاز در یک پروژه جوشکاری را مشخص میکند. معمولاً WPS توسط مهندسان جوشکاری با تجربه و بر اساس آزمایشها و تحلیلهای گسترده تدوین میشود.
هدف اصلی دستورالعمل جوشکاری، اطمینان از انجام جوشها بهصورت یکنواخت و با کیفیت مورد نظر است. این سند فرآیند جوشکاری را توصیف میکند، از جمله نوع تکنیک جوشکاری مانند: MIG)، (TIG یا جوش قوس الکتریکی، مواد پایه، مواد پرکننده، الزامات پیشگرمایش و عملیات حرارتی پس از جوش و موقعیتهای جوشکاری. با پیروی از WPS ، جوشکاران میتوانند نتایج یکسانی به دست آورند، خطر نواقص را کاهش دهند و یکپارچگی ساختار اجزای جوششده را تضمین کنند.
چرا WPS در پروژههای جوشکاری ضروری است؟
تضمین ثبات و کیفیت
ثبات و کیفیت از عناصر حیاتی در هر پروژه جوشکاری هستند. دستورالعمل جوشکاری با ارائه رویکردی استاندارد به فرآیند جوشکاری، به حفظ این جنبهها کمک میکند. وقتی جوشکاران از WPS پیروی میکنند، به پارامترهای خاصی مانند ولتاژ، جریان، نرخ تغذیه و میزان حرارت پایبند میمانند. این پارامترها به دقت انتخاب میشوند تا اطمینان حاصل شود که جوشها یکنواخت بوده و خواص مکانیکی موردنظر را دارا هستند.
بدون WPS، جوشکاران ممکن است از تکنیکهای متفاوتی استفاده کنند که منجر به جوشهای بی کیفیت و به خطر افتادن یکپارچگی ساختاری پروژه میشود. برای مثال، تغییرات در ورودی حرارت میتواند مشکلاتی مانند اعوجاج بیش ازحد، ترکخوردگی یا عدم اتصال ایجاد کند. با پیروی از مشخصات رویه جوشکاری، این خطرات کاهش یافته و جوشهایی با کیفیت بالا و مطابق با مشخصات پروژه تولید میشوند.
انطباق با استانداردهای صنعتی
علاوه بر تضمین ثبات و کیفیت، دستورالعمل جوشکاری برای انطباق با استانداردها و مقررات صنعتی ضروری است. بسیاری از صنایع دارای کدهای جوشکاری و استانداردهای سختگیرانهای هستند که باید رعایت شوند تا ایمنی و قابلیت اطمینان سازههای جوش شده تضمین گردد. این استانداردها توسط سازمانهایی مانند انجمن جوشکاری آمریکا (AWS) ، انجمن مهندسان مکانیک آمریکا (ASME) و سازمان بینالمللی استانداردسازی (ISO) تدوین شدهاند.
WPS اطمینان میدهد که فرآیند جوشکاری با این استانداردها منطبق است و مسیری روشن برای انطباق فراهم میکند. این موضوع بهویژه در صنایعی که پیامدهای شکست جوشکاری میتواند فاجعه بار باشد، مانند: مخازن تحتفشار، خطوط لوله و ساخت پلها، اهمیت دارد. با پیروی از دستورالعمل جوشکاری، شرکتها میتوانند نشان دهند که استانداردهای لازم را رعایت کردهاند و خطر مسئولیتهای قانونی و مالی را کاهش دهند.
چگونه WPS کیفیت جوش را بهبود میدهد؟
کنترل فرآیند و کاهش خطا
یکی از مزایای اصلی استفاده از WPS، توانایی کنترل مؤثرتر فرآیند جوشکاری است. یک WPS که به خوبی مستند شده باشد، رویههای دقیقی را که باید دنبال شوند مشخص میکند و جایی برای انحراف باقی نمیگذارد. این سطح از کنترل به کاهش خطاها، مانند استفاده از پارامترهای نادرست جوشکاری یا انتخاب نامناسب مواد، که میتواند منجر به نقص جوش شود، کمک میکند.
برای مثال، WPS نوع ماده پرکنندهای را که باید بر اساس مواد پایه جوش شده استفاده شود، مشخص میکند. استفاده نادرست از ماده پرکننده میتواند منجر به جوشی با کیفیت پایین، مثل کاهش استحکام کششی یا مقاومت کمتر در برابر خوردگی شود. با پیروی از WPS ، جوشکاران کمتر مرتکب چنین اشتباهاتی میشوند و جوشهایی با کیفیت بالا و مطابق با الزامات پروژه تولید میکنند.
بهبود ایمنی و انطباق با مقررات
ایمنی یک نگرانی حیاتی در پروژههای جوشکاری است، زیرا جوشکاری نادرست میتواند منجر به موقعیتهای خطرناک، از جمله خرابیهای ساختاری و حوادث شود. مشخصات رویه جوشکاری با اطمینان از انجام صحیح و یکنواخت فرآیند جوشکاری و انطباق با الزامات کد ساختمانی یا استاندارد مربوطه، به بهبود ایمنی تأسیسات یا ساختوساز کمک میکند. این شامل معیارهای آزمایش، پذیرش و رد جوشها نیز میشود که خطر خرابی اتصالات جوش را به حداقل میرساند.
استانداردهای بینالمللی برای WPS در صنعت
خلاصهای از استانداردهای بینالمللی
چندین استاندارد بینالمللی، توسعه و کاربرد دستورالعمل جوشکاری را تنظیم میکنند. این استانداردها دستورالعملهایی برای ایجاد و تأییدWPS ارائه میدهند تا اطمینان حاصل شود که الزامات صنعتی را برآورده میکنند. برخی از مهمترین استانداردهای بینالمللی مرتبط با WPS عبارتاند از:
- ISO 15614 : این استاندارد الزامات تأیید رویههای جوشکاری را مشخص میکند. این استاندارد فرآیندها و مواد مختلف جوشکاری را پوشش میدهد و دستورالعملهایی برای انجام آزمایشهای رویه جوشکاری به منظور تأیید WPS ارائه میدهد.
- ASME Section IX : این بخش از کد دیگهای بخار و مخازن تحتفشار ASME، الزامات تأیید رویههای جوشکاری و لحیمکاری را مشخص میکند. این استاندارد بهطور گسترده در صنایعی که اجزای تحتفشار مانند دیگها و لولهکشی جوش داده میشوند، استفاده میشود.
- AWS D1.1: این استاندارد که توسط انجمن جوشکاری آمریکا تدوین شده، دستورالعملهایی برای جوشکاری فولاد ارائه میدهد. این استاندارد شامل الزامات تأیید WPS است و معمولاً در صنعت ساختوساز استفاده میشود.
- EN ISO 9606 : این استاندارد الزامات تأیید صلاحیت جوشکاران را مشخص میکند و اطمینان میدهد که آنها قادر به انجام وظایف جوشکاری طبق مشخصات رویه جوشکاری هستند. این استاندارد معمولاً در اروپا و مناطق دیگر استفاده میشود.
- API 1104 : این استاندارد که توسط مؤسسه نفت آمریکا (API) تدوین شده، بر جوشکاری لولهکشی و اجزای مرتبط در صنعت نفت و گاز تمرکز دارد. این استاندارد در تأیید رویههای جوشکاری و جوشکاران نقش مهمی دارد و اطمینان میدهد که اتصالات جوش خطوط لوله ایمن و مطابق با الزامات صنعت هستند.
چرخه زندگی یک دستورالعمل جوشکاری (WPS): از طراحی تا بازنگری
بسیاری از مهندسین و پیمانکاران، دستورالعمل جوشکاری (Welding Procedure Specification یا WPS) را تنها بهعنوان یک سند مورد نیاز برای تأیید کیفیت در نظر میگیرند. اما در واقع، WPS قلب تپنده سیستم کنترل کیفیت جوش در هر پروژه صنعتی است. این سند نه تنها نحوه اجرای جوش را تعیین میکند، بلکه در طول یک چرخه کامل از ایدهپردازی تا نظارت نهایی، نقش حیاتی ایفا میکند. در ادامه، مراحل کلیدی چرخه زندگی یک WPS را بررسی میکنیم:
1) شناسایی نیازهای فنی پروژه
چرخه WPS با درک دقیق نیازهای پروژه آغاز میشود:
- نوع سازه (فشار، غیرفشار، سازههای حامل بار)
- استانداردهای مرجع (مثل ASME Section IX، AWS D1.1، ISO 15614)
- جنس مواد پایه و مواد پرکننده
- شرایط محیطی اجرا (دما، رطوبت، فضای بسته یا باز)
در این مرحله، مهندس جوشکاری باید تعیین کند که چه نوع فرآیند جوشی (SMAW، GTAW، FCAW و غیره) برای این پروژه مناسب است.
2) تهیه پیشنویس WPS و انجام آزمون PQR
پس از انتخاب فرآیند، یک پیشنویس اولیه WPS تهیه میشود. این سند پایهای برای انجام آزمون واجآزمایی جوشکاری (PQR) است.
در PQR:
- یک جوش آزمایشی تحت شرایط دقیق اجرا میشود.
- نمونههای جوش تحت آزمونهای مکانیکی (کشش، خمش، ضربه، ماکرو اِچ) قرار میگیرند.
- نتایج بهصورت مستند در PQR ثبت میشوند.
نکته کلیدی: WPS فقط زمانی معتبر است که بر اساس یک PQR موفق تأیید شده باشد.
3) تأیید نهایی و صدور WPS رسمی
پس از تأیید نتایج PQR توسط مهندس یا بازرس معتبر (مثل CWI یا IWE)، WPS نهاییسازی و امضا میشود. این سند شامل:
- پارامترهای فرآیند (جریان، ولتاژ، سرعت، پیشگرم، بعدحرارت)
- نوع الکترود یا گاز محافظ
- موقعیت جوش (1G، 2F، 6G و …)
- محدودههای مجاز تغییر (Essential Variables)
4) آموزش و صدور WPQ برای جوشکاران
WPS فقط زمانی مؤثر است که جوشکاران بتوانند آن را بهدرستی اجرا کنند. بنابراین، هر جوشکار باید:
- تحت آزمون عملی بر اساس WPS مربوطه قرار گیرد.
- گواهی WPQ (Welder Performance Qualification) دریافت کند.
- در طول پروژه، فقط در محدودههای مجاز WPS خود جوش بدهد.
5) نظارت در حین اجرا (In-Process Inspection)
در طول اجرا، بازرس جوش باید بهطور مستمر بررسی کند که:
- پارامترهای جوش با WPS منطبق باشد.
- تغییر غیرمجازی (مثل تعویض الکترود بدون اطلاع) رخ ندهد.
- ثبت دادهها (مثل دمای پیشگرم) بهدرستی انجام شود.
این مرحله، جایی است که تفاوت «اجرای کیفیتمحور» با «اجرای فرممحور» آشکار میشود.
6) بازنگری و بهروزرسانی WPS
WPS یک سند یکبارمصرف نیست. در موارد زیر، بازنگری آن ضروری است:
- تغییر در مواد پایه یا فرآیند
- گزارش مکرر عیوب جوش در یک WPS خاص
- تغییر در استاندارد مرجع پروژه
- گذشت بیش از یک دوره زمانی (مثلاً 2 سال بدون استفاده)
بازنگری نشاندهنده تعهد سازمان به بهبود مستمر کیفیت است.
WPS سرمایهگذاری هوشمند، نه هزینه اضافی
در بسیاری از جلسات مدیریت پروژه، تهیه و اجرای دقیق دستورالعمل جوشکاری (WPS) بهعنوان یک “هزینه اداری“ یا “چرخه زائد“ دیده میشود، به ویژه زمانی که پروژه تحت فشار زمانی و بودجهای قرار دارد. اما این دیدگاه کوتاه بینانه است. در واقع، رعایت WPS یک سرمایهگذاری پیشگیرانه است که میتواند صدها، هزاران یا حتی میلیونها تومان از هزینههای غیرمنتظره را در آینده جلوگیره کند.
در این بخش، با نگاهی اقتصادی – فنی نشان میدهیم که چگونه WPS بهعنوان یک ابزار مدیریت ریسک، ارزش اقتصادی واقعی خلق میکند.
1) جلوگیری از هزینههای بازکاری و تعمیر جوش
یکی از پرهزینهترین چالشهای پروژههای صنعتی، عیوب جوش (مانند ترک، حفره، نفوذ ناقص) است که منجر به:
- خراشهای گسترده برای دسترسی به جوش معیوب
- جوشکاری مجدد در شرایط سخت (مثلاً در لولههای نصبشده)
- تأخیر در زمانبندی پروژه
- هزینههای اضافی بازرسی و تست مجدد
مثال عددی:

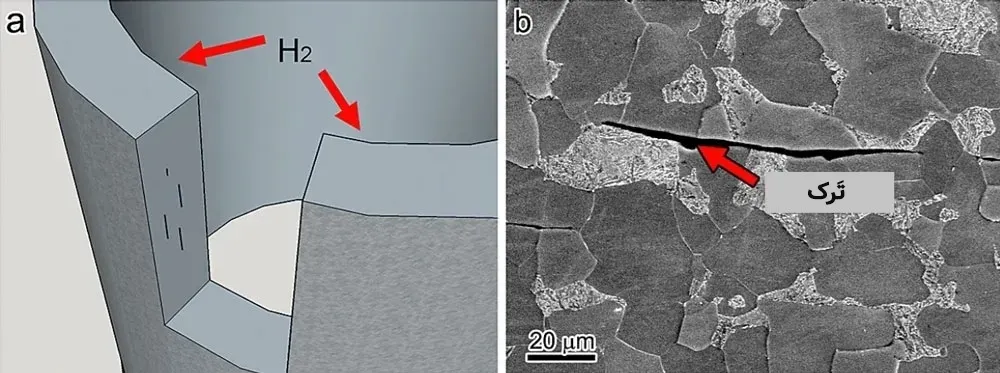

در یک پروژه لولهکشی فشارقوی، هزینه بازکاری یک جوش ۶ اینچی معیوب (شامل دمونتاژ، جوشکاری، تست NDT و گزارشنویسی) بهراحتی میتواند بین ۳ تا ۵ برابر هزینه جوش اولیه باشد.
اما اگر از همان ابتدا از WPS معتبری استفاده شود، احتمال بروز چنین عیبی بهشدت کاهش مییابد.
2) کاهش هزینههای بازرسی و کنترل کیفیت
هنگامی که WPS بهدرستی اجرا شود:
- نرخ قبولیت جوشها در تستهای غیرمخرب (NDT) افزایش مییابد.
- نیاز به تست تکراری یا تست تکمیلی کاهش پیدا میکند.
- بازرسان میتوانند زمان بیشتری را روی نظارت استراتژیک، نه رفع خطا صرف کنند.
در پروژههایی که WPS به صورت فعال پیاده سازی شده، نرخ رد جوش در RT/UT تا ۷۰٪ کاهش یافته است.
3) جلوگیری از تخریب سازهها و خسارات بلند مدت
در بدترین حالت، نادیده گرفتن WPS میتواند منجر به شکست سازهای در طول بهرهبرداری شود، به ویژه در صنایع حساسی مانند:
- نفت و گاز
- نیروگاهها
- پالایشگاهها
- سکوهای دریایی
هزینه یک نشتی گاز یا انفجار لوله نه تنها مالی است، بلکه شامل هزینههای انسانی، زیست محیطی و اعتباری نیز میشود، هزینههایی که هیچ بودجهای نمیتواند جبرانش کند.
WPS، اولین خط دفاعی در برابر چنین فجایعی است.
4) افزایش رقابتپذیری و دسترسی به پروژههای بینالمللی
شرکتهایی که در مدیریت WPS/PQR حرفهای عمل میکنند:
- اعتماد بیشتری از سوی کارفرمایان بینالمللی کسب میکنند.
- شانس بیشتری برای شرکت در مناقصههای EPC خارجی دارند.
- نیازی به اصلاح مدارک در آخرین لحظه ندارند.
در دنیای امروز، مدارک جوشکاری (و نه فقط قیمت پیشنهادی) اغلب تعیینکننده برنده مناقصه هستند.
5) صرفه جویی در مصرف مواد و انرژی
WPS نه تنها کیفیت را کنترل میکند، بلکه بهینهسازی فرآیند را نیز تسهیل میکند:
- جلوگیری از مصرف بیرویه الکترود یا گاز محافظ
- کاهش ضایعات ناشی از جوشهای ضعیف
- بهینهسازی پارامترهای انرژی (جریان، ولتاژ)
این موارد در پروژههای بزرگ، صرفهجویی قابلتوجهی در هزینههای عملیاتی ایجاد میکند.
کاربرد استانداردها در مناطق و بخشهای مختلف صنعتی
کاربرد این استانداردها بسته به منطقه و صنعت متفاوت است. در ایالات متحده، ASME Section IX، AWS D1.1 و API 1104 بهطور گسترده در صنایعی مانند: ساخت و ساز، نفت و گاز و تولید انرژی استفاده میشوند. این استانداردها اغلب توسط نهادهای نظارتی الزامی هستند و برای تضمین ایمنی و قابلیت اطمینان سازههای جوششده ضروری تلقی میشوند.
در اروپا، ISO 15614 و EN ISO 9606 رایجترین استانداردها هستند. این استانداردها اغلب توسط اتحادیه اروپا الزامی شده و بهطور گسترده در صنایعی مانند: خودروسازی، هوافضا و کشتیسازی استفاده میشوند. شرکتهایی که در این صنایع فعالیت میکنند باید اطمینان حاصل کنند که مشخصات رویه جوشکاری آنها با این استانداردها مطابقت دارد تا الزامات نظارتی را برآورده کرده و در بازار رقابتی باقی بمانند.
در مناطق دیگر مانند آسیا و خاورمیانه، ممکن است ترکیبی از استانداردها بینالمللی و محلی استفاده شود. بهعنوان مثال، در کشورهایی مانند: چین و هند، صنایع اغلب ترکیبی از استانداردهای ISO، ASME و استانداردهای محلی را برای پاسخگویی به نیازهای خاص بازار خود به کار میگیرند. این رویکرد به شرکتها امکان میدهد تا با بهترین روشهای بینالمللی و مقررات منطقهای همراستا شوند.
چالشهای رایج در اجرای صحیح WPS در پروژههای ایرانی
اگرچه دستورالعمل جوشکاری (WPS) بهعنوان یکی از ارکان اصلی کنترل کیفیت در صنایع فلزی شناخته میشود، اما در بسیاری از پروژههای ایرانی، این سند تنها بهعنوان “مدارک قراردادی“ تهیه میشود نه به عنوان یک ابزار عملیاتی در کارگاه. این شکاف بین تئوری و عمل، نه تنها کیفیت جوشها را تهدید میکند، بلکه میتواند در بلند مدت به سلامت سازهها، ایمنی پرسنل و حتی شهرت فنی پیمانکاران آسیب جدی بزند.
در ادامه، مهمترین چالشهای اجرایی WPS در محیطهای پروژهای ایران را بررسی میکنیم و راهکارهایی برای غلبه بر آنها پیشنهاد میشود.
1) عدم آگاهی یا آموزش ناکافی جوشکاران نسبت به WPS
بسیاری از جوشکاران در کارگاههای داخلی، حتی نمیدانند WPS چیست یا چگونه باید آن را بخوانند. آنها معمولاً بر اساس تجربه شخصی یا دستور کارگر سرکار جوش میدهند، نه بر اساس پارامترهای استاندارد.
راهکار:
- اجرای دورههای آموزشی کوتاه و کاربردی برای جوشکاران در همان محل کار
- استفاده از کارتهای خلاصهWPS (WPS Summary Card) به زبان ساده، شامل نمودارها و تصاویر
- ادغام آموزش WPS در فرآیند صدور یا تمدید گواهینامههای جوشکاری
2) فشار زمانی و اولویت دهی به سرعت بهجای کیفیت
در بسیاری از پروژهها، بهویژه با قراردادهای زمانبندهشده، مدیران پروژه تحت فشار قرار میگیرند تا سریعتر تحویل دهند. در چنین شرایطی، استفاده از پارامترهای غیراستاندارد (مثل افزایش جریان برای سرعت بیشتر) یا نادیده گرفتن دمای پیشگرم، امری رایج میشود.
راهکار:
- طراحی برنامههای زمانبندی واقعبینانه با در نظر گرفتن زمان کافی برای جوشکاری استاندارد
- ایجاد سیستمهای انگیزشی برای تیمهایی که کیفیت را بر سرعت ترجیح میدهند
- حضور فعالتر بازرسان جوش در فازهای حساس اجرا
3) عدم نظارت مستمر و پیگیری در حین اجرا
حتی اگر WPS تهیه شده باشد، در بسیاری از پروژهها بازرس جوش تنها برای انجام تستهای نهایی (مثل رادیوگرافی) حضور دارد، نه برای نظارت بر فرآیند جوشکاری. در نتیجه، انحرافات از WPS تا زمان کشف عیب، پنهان میمانند.
راهکار:
- الزام به حضور بازرس جوش در فاز قبل و حین جوشکاری (Pre-Welding & In-Process Inspection)
- استفاده از چکلیستهای استاندارد برای تأیید انطباق با WPS در هر جوش
- ثبت پارامترهای جوش در فرمهای روزانهٔ بازرسی (Welding Record)
4) کپی برداری بیرویه از WPSهای قبلی بدون سفارشیسازی
بسیاری از شرکتها، WPS پروژههای قبلی را بدون بررسی دقیق کپی- پیست میکنند، در حالی که:
- جنس فولاد متفاوت است (مثلاً ASTM A106 Gr.B بهجای A53)
- روش جوش یا موقعیت جوش تغییر کرده
- شرایط محیطی (مثل دمای هوا در مناطق سردسیر) متفاوت است
این کار، WPS را به یک سند غیرقابل اجرا تبدیل میکند.
راهکار:
- ایجاد سیستم مرکزی برای مدیریت WPS با قابلیت مقایسه هوشمند نسخهها
- تعیین مسئول فنی برای بازنگری هر WPS قبل از استفاده در پروژه جدید
- استفاده از نرمافزارهای تخصصی جوشکاری که از کپیبرداری نابجا جلوگیری میکنند
5) تفکیک مسئولیتهای فنی و قراردادی
در بسیاری از موارد، تیم فنی (مهندسین جوش) WPS را تهیه میکند، اما تیم اجرایی (پیمانکاران) آن را جدی نمیگیرد. این دوگانگی ساختاری باعث میشود که WPS تنها در پوشهٔ QA/QC باقی بماند.
راهکار:
- ادغام WPS در برنامه عملیاتی روزانه کارگاه
- مسئولیتپذیری مشترک بین مهندسی و اجرا در جلسات هماهنگی
- امضای تعهدنامه اجرا بر اساس WPS توسط سرکار و جوشکار
۵ اقدام کلیدی برای اجرای مؤثر WPS در پروژههای ایرانی
| شماره | اقدام | نحوه پیادهسازی | تأثیر انتظاری |
| 1 | آموزش جوشکاران بر اساس WPS | برگزاری کارگاههای ۱–۲ ساعته با استفاده از «کارت خلاصه WPS» (شامل تصاویر و پارامترهای کلیدی) | افزایش آگاهی جوشکار از پارامترهای فنی و کاهش خطاهای انسانی |
| 2 | استفاده از چکلیست نظارت در حین جوش | بازرس جوش قبل و حین اجرا، پارامترها (جریان، ولتاژ، پیشگرم) را با WPS مقایسه و ثبت کند | جلوگیری از انحرافهای پنهان و افزایش نرخ قبولیت جوش |
| 3 | صدور WPQ متناسب با WPS | هر جوشکار فقط در محدوده WPS معتبرش جوش بدهد و WPQ مرتبط را داشته باشد | انطباق کامل بین توانایی جوشکار و فرآیند مورد نیاز |
| 4 | بررسی سفارشیسازی WPS برای هر پروژه | از کپیبرداری خام WPSهای قبلی خودداری و هر WPS را بر اساس مواد، روش و محیط پروژه بازنگری کنید | جلوگیری از غیرقابلاجرا بودن WPS در شرایط واقعی |
| 5 | شروع دیجیتالسازی ساده | حتی با یک اکسل ساختاریافته یا یک اپلیکیشن ساده، WPSها را متمرکز و قابل جستجو کنید | پایهریزی برای تحول دیجیتال و کاهش هدررفت زمان در جستجوی مدارک |
فناوریهای نوین و آینده دیجیتال WPS
وقتی جوشکاری هوشمند میشود
در گذشته، WPS یک سند کاغذی یا فایل PDF بود که در پروندههای QA/QC نگهداری میشد. امروزه، با ظهور فناوریهای دیجیتال، WPS در حال تبدیل شدن به بخشی زنده و تعاملی از سیستمهای مدیریت تولید و کنترل کیفیت است. این تحول نه تنها دقت و کارایی را افزایش میدهد، بلکه ریسک انسانی را کاهش داده و تصمیمگیری را در زمان واقعی ممکن میسازد.
در ادامه، مهمترین فناوریهایی را بررسی میکنیم که در حال باز تعریف WPS میکنند.
1) نرمافزارهای تخصصی مدیریت WPS/PQR
امروزه نرمافزارهایی مانند WeldSpec، WeldEye، COSA WQS یا QualiWeld امکانات پیشرفتهای ارائه میدهند:
- ایجاد خودکار WPS بر اساس PQR تأییدشده
- مدیریت نسخهها و تاریخچه تغییرات
- هشدار در صورت تغییر در متغیرهای اساسی (Essential Variables)
- یکپارچه سازی با سیستمهای ERP و BIM
مزیت کلیدی:
از خطاهای دستی (مثل اشتباه در کپی برداری پارامترها) جلوگیری شده و تمام مدارک جوش بهصورت متمرکز و قابل ردیابی نگهداری میشوند.
2) جوشکاری هوشمند با سنسورهای IoT و ثبت خودکار پارامترها
در کارگاههای پیشرفته، ماشینآلات جوشکاری مجهز به سنسورهای هوشمند هستند که به صورت آنلاین پارامترهای زیر را ثبت میکنند:
- جریان و ولتاژ لحظهای
- سرعت حرکت مشعل
- دمای پیشگرم و بعدحرارت
- مصرف گاز محافظ
این دادهها بهصورت خودکار به سیستم مدیریت جوش ارسال میشوند و با WPS مقایسه میگردند.
هشدار هوشمند:
اگر جوشکار بدون اطلاع، جریان را از 120 به 160 آمپر افزایش دهد، سیستم بلافاصله هشدار داده و جوش را بهعنوان «غیرمطابق» علامتگذاری میکند، حتی قبل از اتمام جوش.
3) یکپارچهسازی WPS با مدلهای BIM و دیجیتال تویین
در پروژههای مبتنی بر BIM (مدلسازی اطلاعات ساختمان) ، هر جوش در مدل دیجیتال سازه تعریف میشود. با ادغام WPS به این مدل:
- هر جوشکار قبل از شروع کار، WPS مربوط به آن موقعیت خاص را روی تبلت یا HMI (رابط انسان-ماشین) مشاهده میکند.
- بازرسان میتوانند وضعیت کیفیت هر جوش را مستقیماً در مدل دیجیتال رصد کنند.
- در مرحلهٔ بهرهبرداری، تاریخچهٔ جوشها برای نگهداری پیشگویانه (Predictive Maintenance) در دسترس است.
این رویکرد، پیوند بین طراحی، اجرا و نگهداری را کامل میکند.
4) هوش مصنوعی و یادگیری ماشین در کنترل کیفیت جوش
شرکتهای پیشرو از الگوریتمهای یادگیری ماشین برای تحلیل دادههای جوش استفاده میکنند:
- پیشبینی احتمال بروز عیب بر اساس ترکیب پارامترها
- شناسایی الگوهای خطرناک در نحوهٔ کار جوشکاران
- پیشنهاد بهینهسازی WPS بر اساس دادههای تاریخی پروژههای مشابه
مثال: سیستمهایی که با تحلیل ۱۰۰۰ جوش موفق، پیشنهاد میدهند دمای پیشگرم را از ۱۵۰°C به ۱۳۰°C کاهش دهید، بدون کاهش کیفیت، اما با صرفه جویی در انرژی.
5) ذخیرهسازی ابری و دسترسی بلادرنگ به WPS
با استفاده از پلتفرمهای ابری (Cloud-Based Platforms):
- بازرسان، مهندسین و جوشکاران هرجای دنیا میتوانند به آخرین نسخهٔ WPS دسترسی داشته باشند.
- تغییرات بهصورت بلادرنگ همگامسازی میشوند.
- امکان امضای دیجیتال و ردیابی دسترسیها فراهم است.
این ویژگی بهویژه در پروژههای EPC با تیمهای پراکنده، حیاتی است.
چالشهای پیادهسازی فناوری در شرکت های ایرانی
البته، استفاده از این فناوریها در ایران با چالش هایی همراه است:
- کمبود زیرساخت دیجیتال در کارگاهها
- مقاومت فرهنگی در برابر جایگزینی کاغذ با سیستمهای دیجیتال
- نیاز به آموزش نیروهای فنی برای کار با این ابزارها
اما قدم اول، آشنایی با این امکانات است. حتی شروع با یک نرمافزار ساده مدیریت WPS میتواند تحولی بزرگ ایجاد کند.
مقایسه WPS در دو رویکرد: سنتی در مقابل هوشمند
| معیار | رویکرد سنتی (کاغذی) | رویکرد هوشمند (دیجیتال/کیفیت محور) |
| شکل ظاهری WPS | فایل PDF یا نسخه چاپ شده | سند تعاملی در نرمافزار یا پلتفرم ابری |
| دسترسی به WPS | فقط در دفتر QA/QC یا پروژه | دسترسی بلادرنگ از طریق تبلت، موبایل یا HMI در کارگاه |
| اجرا در کارگاه | وابسته به حافظه یا تجربه جوشکار | نمایش پارامترهای دقیق روی دستگاه جوش یا صفحه نمایش |
| نظارت بر اجرا | بازرسی نمونهای بعد از جوش | ثبت خودکار پارامترها + هشدار بلادرنگ در صورت انحراف |
| مدیریت تغییرات | دستی، با ریسک اشتباه در کپی برداری | کنترل نسخهها، ردیابی تغییرات و امضای دیجیتال |
| یکپارچهسازی | جدا از سایر سیستمها | ادغام با BIM، ERP، سیستمهای NDT و مدیریت پروژه |
| واکنش به خطا | پس از کشف عیب (گاهی ماهها بعد) | پیشبینی و جلوگیری قبل از وقوع |
| هزینه بلند مدت | بالا (بازکاری، تأخیر، خسارت) | پایین (بهینهسازی، پیشگیری، صرفهجویی) |
| تأثیر بر اعتبار سازمان | محدود به پروژههای داخلی | دسترسی به استانداردهای بینالمللی و مناقصههای EPC |
نتیجهگیری
دستورالعمل جوشکاری (WPS) تنها یک فرم فنی یا یک مدرک قراردادی نیست؛ بلکه ستون فقرات سیستم کنترل کیفیت در هر پروژه صنعتی است. از لحظه طراحی تا اجرا، نظارت و حتی بهرهبرداری، WPS نقشی پویا و تعاملی ایفا میکند که فراتر از کاغذ و جدولهای اکسل است.
در پروژههای ایرانی، گاهی WPS تنها برای «پاس کردن بازرسی» تهیه میشود، در حالی که ارزش واقعی آن زمانی آشکار میشود که در کارگاه خوانده، فهمیده و اجرا شود. چالشهایی مانند کمبود آموزش، فشار زمانی، یا نظارت ناکافی، نباید مانع از این شوند که WPS بهعنوان یک ابزار مدیریت ریسک و بهبود مستمر در نظر گرفته شود.
در عین حال، WPS یک سرمایهگذاری هوشمند است نه یک هزینه غیرضروری. جلوگیری از هزینههای بازکاری، کاهش خطاها، افزایش رضایت کارفرما و دسترسی به پروژههای بینالمللی، تنها بخشی از بازده این سرمایهگذاری است.
و در آینده، WPS دیگر کاغذی نخواهد بود. با ظهور فناوریهای دیجیتال، هوش مصنوعی، سنسورهای هوشمند و یکپارچهسازی با BIM، جوشکاری به سمت دقت بلادرنگ، ردیابی کامل و پیشبینی خطا در حرکت است.
بنابراین، موفقیت یک پروژه صنعتی نه تنها به قیمت و زمان، بلکه به تعهد واقعی به اجرای استاندارد از همان اولین جوش بستگی دارد.
سوالات متداول
1) WPS چیست و چرا در پروژههای صنعتی ضروری است؟
WPS (Welding Procedure Specification) سندی فنی است که پارامترهای دقیق جوشکاری از جریان و ولتاژ تا نوع الکترود و دمای پیشگرم، را مشخص میکند. این سند تضمین میکند که جوشها با کیفیت، قابل اعتماد و مطابق با استانداردهای بینالمللی (مانند ASME یا ISO) اجرا شوند.
2) تفاوت WPS و PQR چیست؟
- PQR (Procedure Qualification Record): گزارش آزمایشی است که با اجرای یک جوش آزمونی و انجام تستهای مکانیکی، ثابت میکند که فرآیند جوشکاری مذکور کارآمد است.
- WPS: سندی است که بر اساس PQR تأییدشده تهیه میشود و دستورالعمل اجرایی برای جوشکاران و بازرسان است.
3) آیا میتوان از یک WPS برای همه پروژهها استفاده کرد؟
خیر. هر WPS برای ترکیب خاصی از مواد پایه، روش جوش، موقعیت جوش و شرایط محیطی تأیید میشود. تغییر در هر یک از این عوامل (بهویژه متغیرهای اساسی) نیازمند WPS جدید یا بازنگری آن است.
4) آیا WPS برای همه انواع فلزات یکسان است؟
خیر. هر نوع فلز (مانند کربن استیل، استنلس استیل، آلومینیوم و …) و هر روش جوشکاری (SMAW، GTAW، GMAW و …) نیازمند WPS مجزا و خاص خود است.
5) چگونه میتوان مطمئن شد که WPS معتبر است؟
اعتبار یک WPS زمانی تأیید میشود که بر اساس یک PQR معتبر تهیه شده باشد و توسط نهاد یا متخصص معتبر (تحت استانداردهای مربوطه) تأیید شده باشد.
6) آیا تغییر در پارامترهای WPS امکانپذیر است؟
هرگونه تغییر در پارامترهای تعیینشده در WPS نیازمند ارزیابی مجدد، آزمایش و تأیید جدید است، چرا که ممکن است بر کیفیت جوش تأثیر منفی بگذارد.
7) WPS چه نقشی در کنترل کیفیت جوش دارد؟
WPS به عنوان یک مرجع استاندارد، اطمینان میدهد که تمام جوشها تحت شرایط یکسان و کنترلشده انجام شوند و از انحرافهای غیرمجاز جلوگیری میشود.
8) چرا در بسیاری از پروژههای ایرانی، WPS در عمل اجرا نمیشود؟
دلایل اصلی عبارتند از:
- کمبود آموزش جوشکاران نسبت به خواندن و درک WPS
- فشار زمانی که منجر به دور زدن استانداردها میشود
- نظارت ناکافی در حین اجرا
- دیدن WPS بهعنوان یک مدرک قراردادی، نه یک ابزار عملیاتی
9) آیا استفاده از WPS واقعاً هزینهها را کاهش میدهد؟
بله. اگرچه تهیه WPS هزینهای اولیه دارد، اما با جلوگیری از عیوب جوش، بازکاری، تأخیر در پروژه و خسارات بلندمدت، صرفهجویی چندبرابری ایجاد میکند. در بسیاری از موارد، هزینهٔ بازکاری یک جوش معیوب، ۳ تا ۵ برابر هزینهٔ جوش صحیح است.
10) چه کسی میتواند یک WPS را تأیید کند؟
WPS باید توسط یک متخصص معتبر جوشکاری مانند مهندس جوش با گواهی CWI (آمریکا) IWE (اروپا) یا معادل ایرانی معتبر و بر اساس یک PQR موفق تأیید شود.
11) آیا فناوریهای نوین میتوانند اجرای WPS را بهتر کنند؟
قطعاً. نرمافزارهای مدیریت WPS، سنسورهای IoT در دستگاههای جوش، یکپارچه سازی با BIM و حتی هوش مصنوعی، امکان نظارت بلادرنگ، ثبت خودکار پارامترها و پیشبینی خطا را فراهم کردهاند. این فناوریها، WPS را از یک سند کاغذی به یک سیستم هوشمند تبدیل میکنند.
12) آیا WPS در پروژههای غیرفشار (مثل سازههای فلزی ساختمانی) نیز ضروری است؟
بله. هرگاه کیفیت جوش بر ایمنی، پایداری یا طول عمر سازه تأثیر بگذارد، استفاده از WPS توصیه (و گاهی الزامی) است، حتی اگر سازه تحت فشار نباشد.
13) چگونه میتوان از به روز بودن WPS اطمینان حاصل کرد؟
- WPS را بهطور دورهای (مثلاً هر ۲ سال) یا پس از هر تغییر فرآیندی بازنگری کنید.
- از نسخههای دیجیتال با سیستم کنترل تغییرات استفاده نمایید.
- مسئولیت بهروزرسانی را به یک مهندس جوش اختصاص دهید.
14) آیا هر پروژهای نیاز به WPS دارد؟
بله، بهویژه در پروژههایی که تحت استانداردهای بینالمللی (مانند ASME، AWS یا ISO) قرار دارند، ارائه WPS الزامی است. حتی در پروژههای داخلی نیز داشتن WPS به کاهش خطا و افزایش قابلیت اطمینان جوش کمک میکند.
15) آیا شرکت فولاد تدبیر خدمات تهیه و تأیید WPS ارائه میدهد؟
بله، شرکت فولاد تدبیر با داشتن متخصصان مجرب در زمینه جوشکاری و بازرسی فنی، خدمات تهیه، بررسی و تأیید دستورالعملهای جوشکاری (WPS/PQR) را در پروژههای صنعتی ارائه میدهد.
